В Благовещенске энергетики продолжают проведение масштабной реконструкции на тепломагистралях № 1 Центрального района и № 2 Северного района. На сегодняшний день на узле «А», откуда выходят все тепловые артерии города, выполнено 90 % запланированных работ. А это значит, что горячая вода в дома горожан может вернуться гораздо раньше запланированной даты 17 июля.

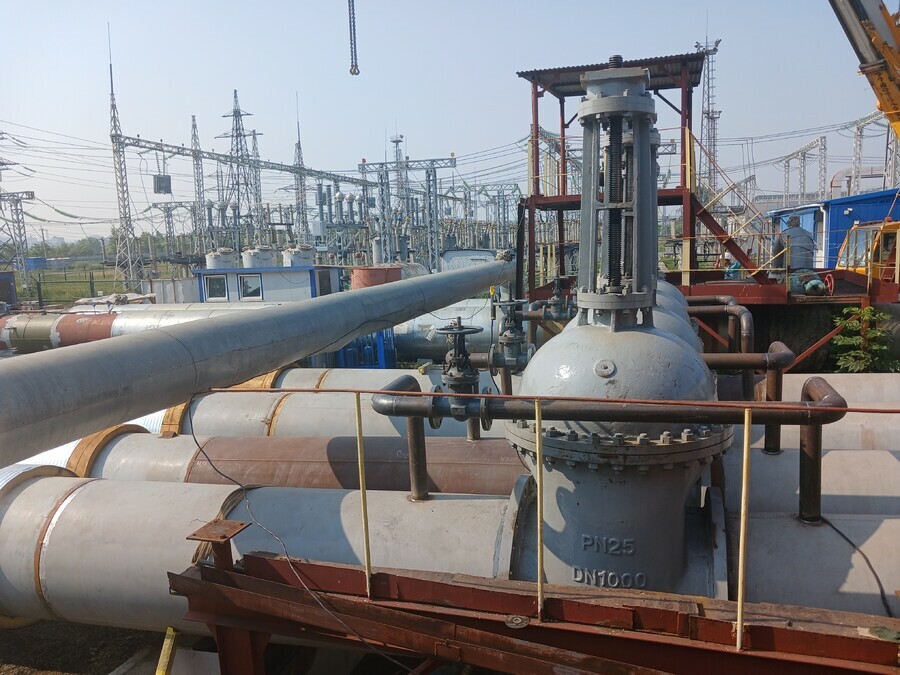

На участке идет замена запорной арматуры диаметром 800 мм на запорную арматуру диаметром 1000 мм. Проводится замена участка тепловых сетей общей протяженностью порядка 600 погонных метров, всех металло- и железобетонных конструкций.
Масштабная реконструкция стартовала в городе 27 мая с демонтажа старых конструкций. Всего на узле «А» было разобрано более 160 тонн различного оборудования. Затем работники подрядной организации подготовили площадку и начали установку железобетонных опор для новых трубопроводов. После того, как бетон набрал прочность, специалисты приступили к монтажу задвижек и трубопроводов с увеличенным диаметром.

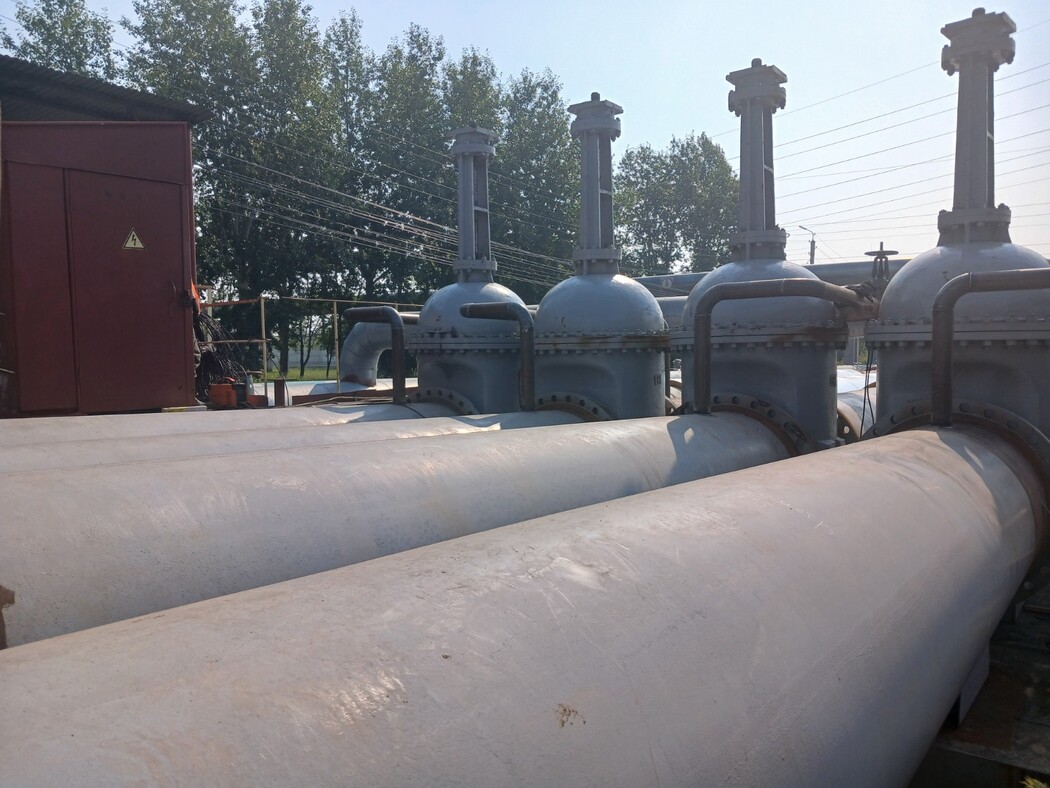

В настоящее время установлены все 4 задвижки, идет сварка труб. Всего будет смонтировано более 177 тонн оборудования. Последний раз такие масштабные работы проводились в Благовещенске в 90-е годы, при строительстве тепломагистрали №3.
Работа на узле «А» ведется в стесненных условиях, узлы трубопровода имеют сложную геометрическую конструкцию. Рядом с местом проведения работ расположено высоковольтное оборудование, что осложняет работу на грузоподъемных механизмах. Тем не менее, реконструкцию планируется завершить раньше запланированных сроков.
«Согласованный срок реконструкции – 51 день. На текущий момент работы выполнены на 90 %, идем с хорошим опережением графика. Возможно реконструкция будет завершена в ближайшее время», – рассказал главный инженер Амурских тепловых сетей Сергей Громов.
По окончании реконструкции будет проведен контроль сварных стыков визуально-измерительным способом и гидравлические испытания.
Во время проведения реконструкции теплосетей энергетики Амурских тепловых сетей завершили текущие ремонты на тепломагистрали №2 Северо-Западного района (центральная часть г. Благовещенска), тепломагистрали №4 СХПК «Тепличный», на 90% выполнены работы на тепломагистрали №3. В настоящее время текущий ремонт ведется на тепломагистрали №1 Центрального района.
За время проведения ремонтных работ были дополнительно отремонтированы два аварийных участка теплосетей, которые были выявлены в результате гидравлических испытаний, сообщает пресс-служба АО «ДГК» Благовещенск.
После завершения масштабных работ, в разных районах города будет проводиться поэтапное отключение горячей воды для проведения остального ремонта. Первые на очереди – жители микрорайон №2,3, КПП и ЦЭС. Там отключение ресурса запланировано с 15 по 26 июля. С полным графиком можно ознакомиться по ссылке.
