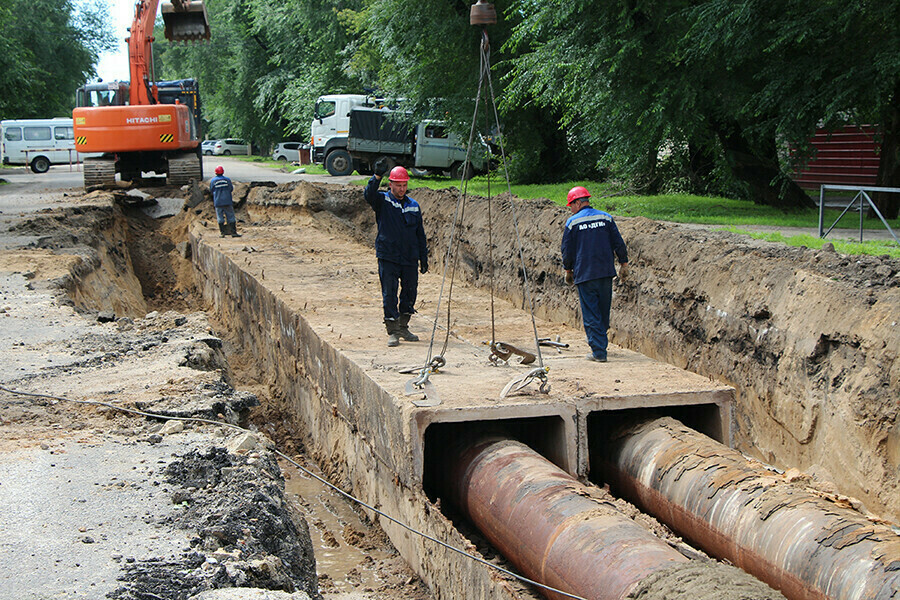

«Амурские тепловые сети» с 13 июня выведут в ремонт головной участок тепломагистрали № 1 Центрального района областного центра. Во время масштабной реконструкции будет увеличен диаметр трубопроводов на выходе с ТЭЦ, что позволит улучшить теплоснабжение города и покрыть дефициты тепловой мощности.
Летом энергетики заменят около 400 метров трубопроводов магистралей № 1 Центрального района и № 2 Северного района. Как отмечают в энергокомпании, впервые в Благовещенске будут реконструировать сразу две магистральные теплотрассы. Всего в 2023 году ДГК планирует заменить около 1,6 километра трубопроводов на 5 участках магистральных сетей Благовещенска – это беспрецедентный объем работ.
Прежде чем приступить к модернизации, специалисты установят заглушки на узле «А» Благовещенской ТЭЦ – это центральный узел, откуда выходят со станции все магистральные теплосети в город. Работы позволят перезапитать потребителей от других теплотрасс, чтобы не оставлять большую часть населения без горячей воды на длительное время.
Так, с 13 по 16 июня потребуется ввести ограничения горячего водоснабжения ряда потребителей тепломагистрали № 1 Центрального района в следующих районах:
– от пер. Корейского в сторону ул. Северной;
– от ул. Красноармейской в сторону пер. Углового и ул. Батарейной;
– от ул. Больничной в сторону ул. Горького до ул. Комсомольской, а также в сторону городской клинической больницы и городского роддома;
– от ул. Загородной в сторону ул. Нагорной (район ДРСУ);
– от ул. Батарейной по ул. Красноармейской до ул. Артиллерийской и ул. Горького.
С 19 по 22 июня выведут в ремонт тепломагистраль № 2 Северного района для установки заглушек на территории ТЭЦ. Горячую воду отключат в следующих районах:
– микрорайон № 1 и № 2;
– часть микрорайона № 3 – от ул. Студенческой до Василенко между ул. Воронкова и Институтской;
– район КПП и район ЦЭС.
Продолжаются конкурсные процедуры по определению подрядчика, который займется реконструкцией тепломагистрали № 2.
Планируется, что модернизация продлится до 30 августа. График дополнительных отключений будет согласован с мэрией Благовещенска и опубликован.
Всего до 2031 года энергетики ДГК переложат более 4 километров двух тепломагистралей. Диаметр трубопроводов расширят с 800 до 1 000 миллиметров, пропускная способность будет увеличена.
«Мы постарались максимально сократить время ограничений ресурса для потребителей. Однако провести замену участков тепломагистралей без отключений, конечно, невозможно, – отмечает главный инженер «Амурских тепловых сетей» Сергей Громов. – Реконструкция тепломагистралей назрела давно. Имеющегося диаметра не хватает, чтобы прокачать тот объем теплоносителя, который нужен областному центру. Замена трубопроводов на головных участках позволит покрыть дефициты тепловой мощности, которые сейчас есть в центре, на северо-западе города, в районе ЦЭС. Увеличив диаметр магистральных сетей, мы сможем улучшить гидравлический режим. Появится возможность не только подключить объекты «Золотой мили», в том числе «Трибуну Холл», но и повысить качество теплоснабжения потребителей в самом конце цепочки».
Предыдущая реконструкция в городе проходила в 2013 - 2020 годах. Тогда энергетики увеличили диаметр тепломагистрали № 4 в районе Тепличного комбината.
В этом году «Амурские тепловые сети» планируют направить в обновление тепловой инфраструктуры Благовещенска рекордную сумму: свыше 280 миллионов рублей. Из них 254 миллиона предусмотрено в рамках инвестиционной и около 30 миллионов – по ремонтной программам, сообщает пресс-служба АО «ДГК».
