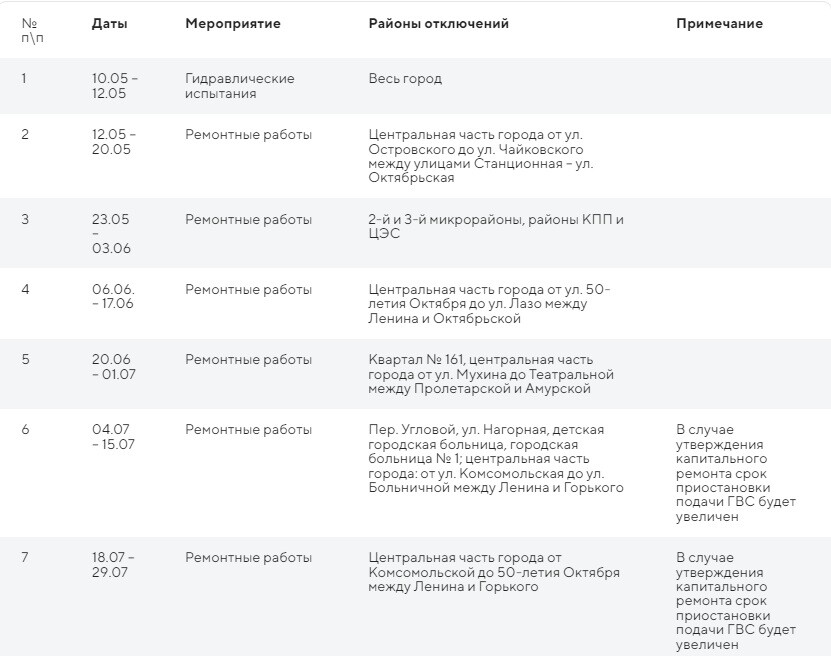

С 10 по 12 мая в Благовещенске пройдут гидравлические испытания. С 10 мая энергетики Благовещенской ТЭЦ приступят к подготовке тепловых магистралей к следующему отопительному сезону.

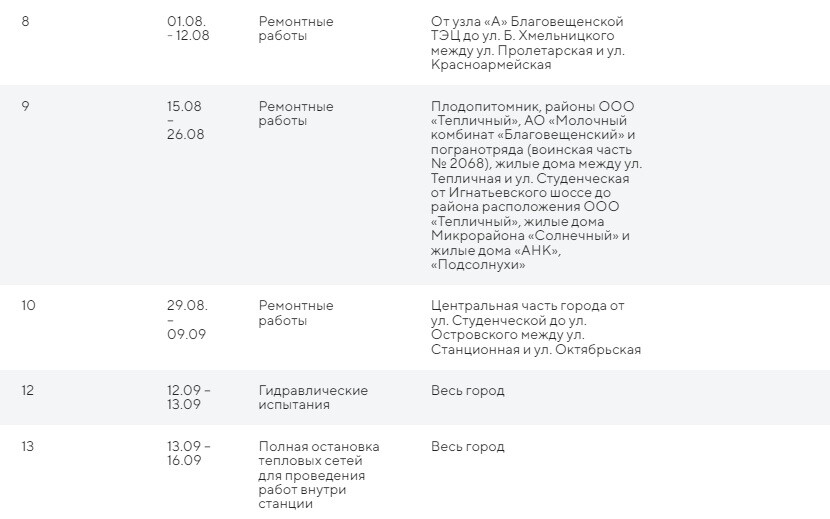

Плановые диагностические мероприятия и ремонтные работы на теплотрассах пройдут согласно графику ремонта оборудования магистральных тепловых сетей Благовещенской ТЭЦ. В связи с этим в разных районах города будет ограничено горячее водоснабжение.
«В 2022 году запланирован ремонт тепловых сетей на общую сумму 33,5 млн. рублей. Помимо текущих ремонтов мы планируем провести капитальный ремонт тепломагистрали № 3 Центрального района, здесь на участке в 525 погонных метров заменят старую тепловую изоляцию на скорлупы из пенополиуретана. На это мы направим порядка 6,5 млн. рублей», - рассказал директор Благовещенской ТЭЦ Андрей Сазанов.

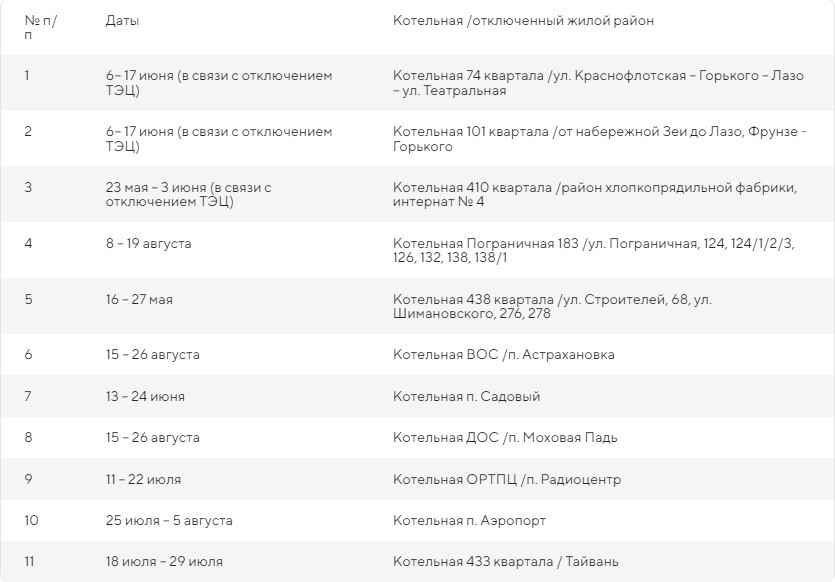

Подготовку объектов теплоснабжения к будущему осенне-зимнему периоду проводят и «Амурские коммунальные системы». В связи с этим в различных районах города, по графику на время проведения работ, будет отсутствовать горячее водоснабжение.
При использовании материалов активная индексируемая гиперссылка на сайт AMUR.LIFE обязательна.
