На временный причал вблизи Свободного доставлено первое и самое тяжелое оборудование Амурского газохимического комплекса (ГХК) — колонна водной промывки пирогаза весом около 1,5 тысячи тонн и длиной 80,6 метра, которая является частью технологической установки пиролиза.
Пиролиз – основной технологический процесс переработки углеводородного сырья, которое будет поступать на АГХК с расположенного поблизости Амурского газоперерабатывающего завода. На Амурском ГХК будет построена самая большая по единичной мощности этиленового пиролиза установка среди всех действующих и реализуемых нефтегазохимических проектов в мире.
Уникальная логистическая операция по доставке колонны пиролиза длилась более месяца. Оборудование преодолело расстояние около 5 тыс. км через Корейский пролив, Японское море, Татарский пролив, по рекам Амур и Зея.
Колонна начала свой путь в южнокорейском порту Масан. Операция ее погрузке имела свои особенности. С помощью двух плавучих кранов колонна была установлена на баржу «Томск», которая была изготовлена специально для доставки самого большого оборудования АГХК. В момент погрузки баржа уже находилась на борту полупогружного судна «Sun Rise», предназначенного для перемещения крупногабаритных, чрезвычайно тяжелых грузов. Погрузочная палуба судна-тяжеловоза для этого была опущена на глубину с помощью заполнения забортной водой балластных систем.
На погрузку и крепление оборудования потребовалось около 12 часов – этот крайне ответственный процесс потребовал от всех его участников особых знаний, предельной внимательности и слаженной работы всей команды.
Далее судно «Sun Rise» отправилось в российский порт Де-Кастри (Хабаровский край), где баржа с грузом на борту была спущена на воду для дальнейшей транспортировки буксирами по дальневосточным рекам.

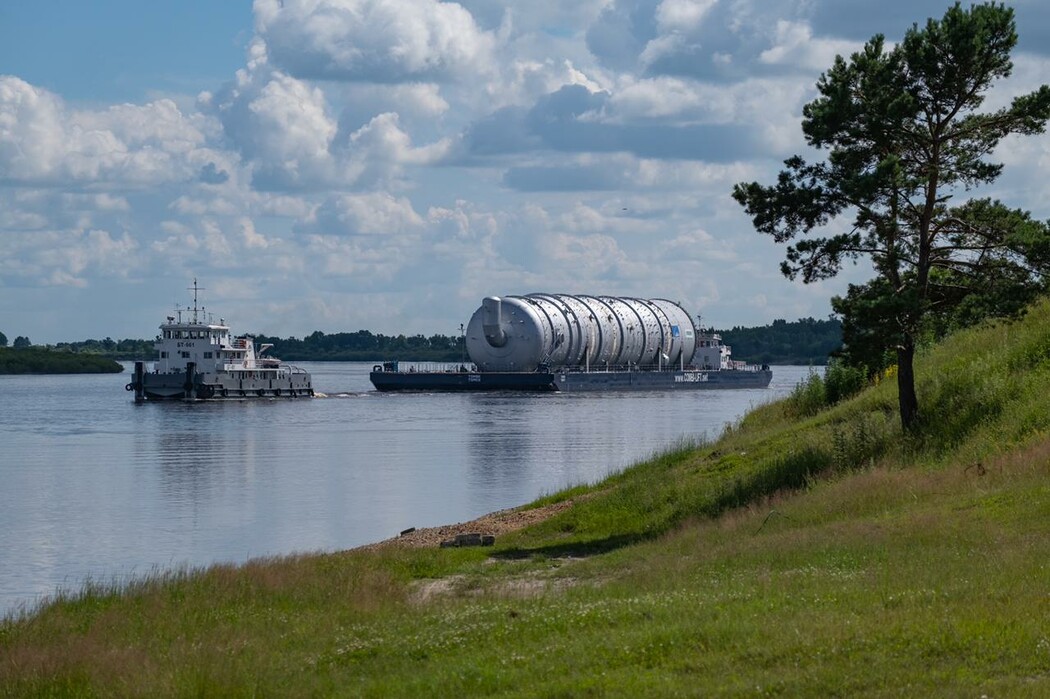

Наиболее сложным при транспортировке считается финальный отрезок пути протяженностью 212 километров по реке Зея. Для этой реки характерны сильное течение, изменчивое русло, и мелководье — на отдельных участках реки глубина в среднем составляет 1,1 метра. Для беспрепятственного прохождения габаритного оборудования по таким участкам была проделана большая подготовительная работа. На верфи Damen в КНР была спроектирована и изготовлена специальная баржа «Томск». Она сконструирована таким образом, чтобы при транспортировке тяжеловесных колонн ее осадка составляла всего 1 метр. Кроме этого в рамках подготовки к навигации на реке Зея были организованы дноуглубительные работы.
21 июня баржебуксирный состав с первой колонной АГХК достиг реки Зея. Влияние на последующее прохождение маршрута оказал сильнейший паводок в Амурской области. Стремительно прибывающая вода в реке Зея – до 90 сантиметров в сутки — не позволила с первого раза пройти под мостовым переходом в районе Благовещенска барже с колонной, диаметр которой превышает 13 метров.

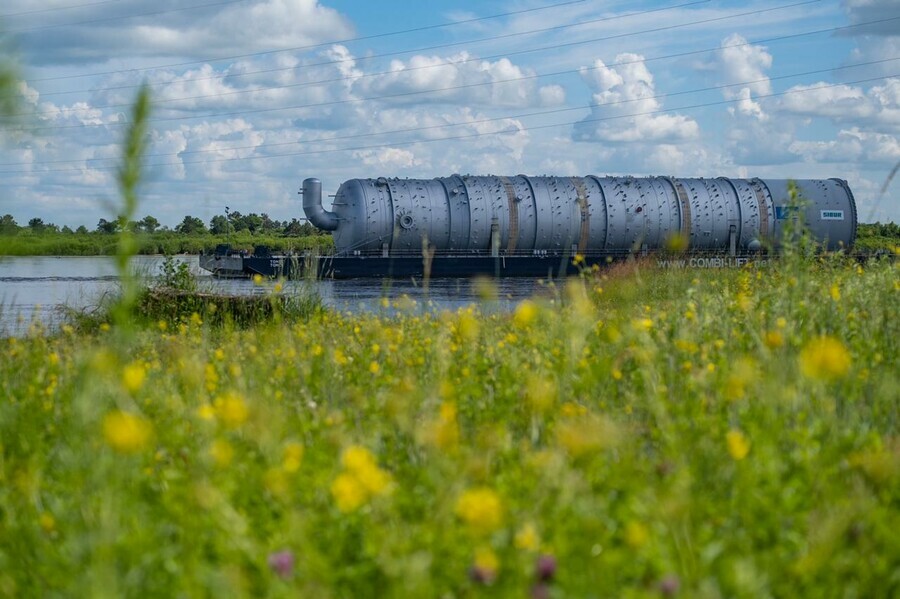

4 июля, уровень воды р. Зея снизился до отметок, позволяющих пройти мостовые переходы на пути следования. Баржебуксирный состав с первой колонной Амурского ГХК продолжил движение к причалу разгрузки в Свободненском районе.
Сложности, вызванные паводковой ситуацией в Амурской области, не отразились сроках реализации проекта.

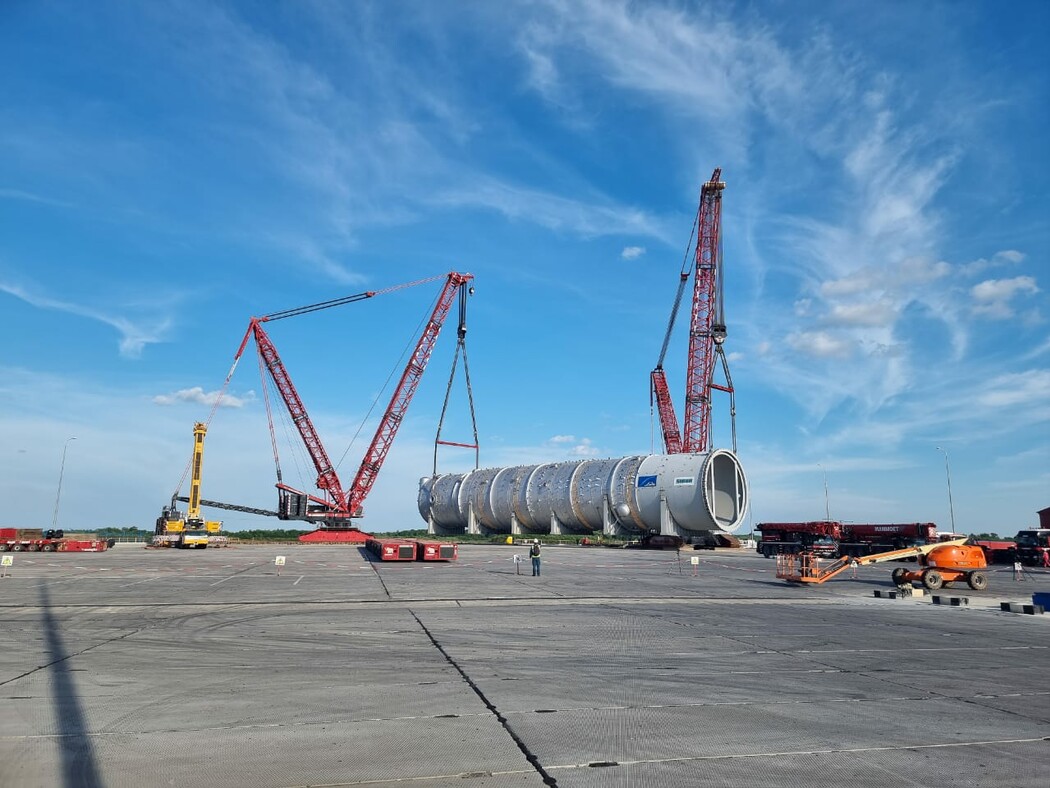

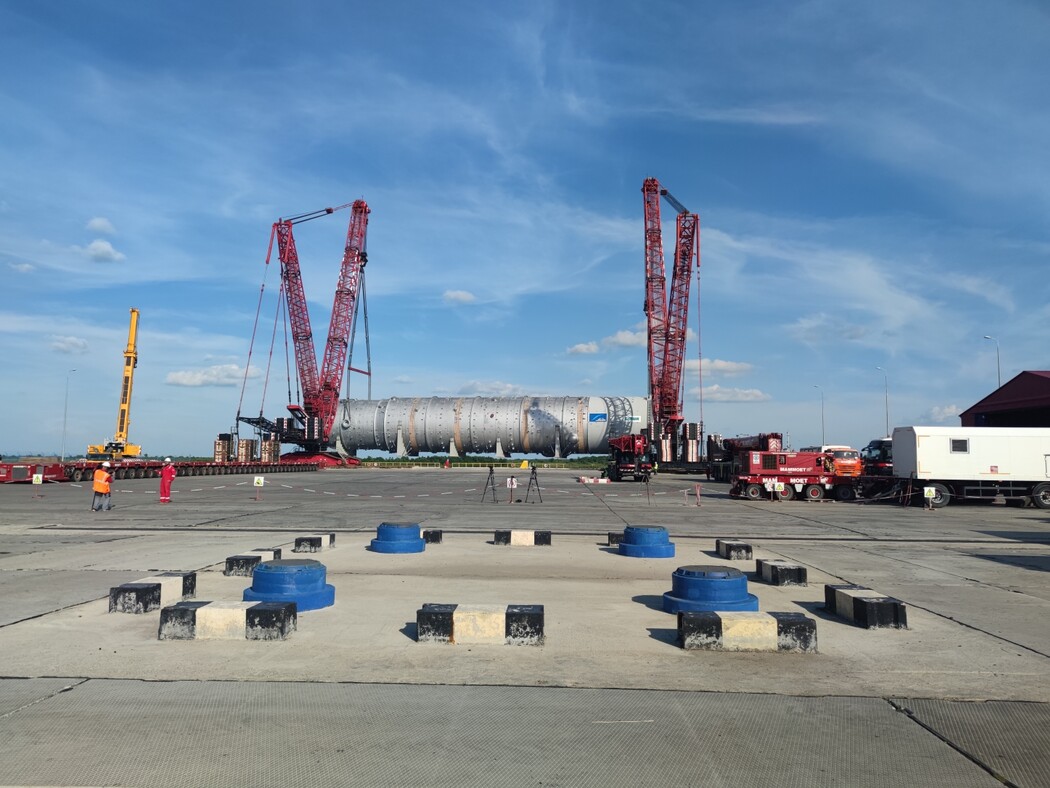

Для выгрузки колонны на временном причале смонтированы два гусеничных крана грузоподъемностью 1 350 тонн каждый. Мобилизованы самоходные модульные транспортеры типа SPMT для дальнейшей сухопутной перевозки оборудования на строительную площадку, где уже подготовлены фундаменты для его монтажа.
Михаил Пучков, директор по транспортной и таможенной логистике АО НИПИГАЗ: «В этой логистической операции задействованы сотни людей: команды морских судов и речных буксиров; команды подрядчиков баржевых операторов, которые обеспечивали подготовку баржи; команды, которые осуществляют грузовые операции; специалисты, которые будут обеспечивать «последнюю милю» - перевозить груз по сухопутной части. Это и крановщики, и водители, огромное количество инженеров, так как процесс требует детальных расчетов. Контролирует операцию команда заказчика проекта Амурский ГХК. Также есть команды инженеров по промышленной безопасности и охране труда, по медицинской безопасности, в целом, это труд очень многих людей».
Всего в текущем году для проекта Амурского ГХК будет доставлено порядка 50 единиц негабаритного оборудования, изготовленного в мировых центрах нефтегазохимического машиностроения. Вместе с тем, проект строительства Амурского ГХК предполагает использование российских строительных материалов, комплектующих и оборудования до 100% по целому ряду номенклатуры на участках, не предполагающих закупку уникального лицензируемого оборудования, а также собственное производство бетона и железобетонных конструкций.
Транспортировка колонны от причала на р. Зея до строительной площадки:
· длина 80,6 м, вес – около 1,5 тыс. тонн, диаметр - более 13 м.;
· скорость транспортировки - около 3-6 км/час;
· средства передвижения - специальные самоходные модульные транспортеры;
· расстояние от причала до стройплощадки Амурского ГХК – 11,5 км. (+3 км до места установки)
Транспортировка обеспечена охраной, будет осуществляться с соблюдением всех норм безопасности и преимущественно в ночное время.
Управление логистикой крупнотоннажного оборудования осуществляет НИПИГАЗ.
