Мэр Благовещенска Олег Имамеев проконтролировал ход работ по берегоукреплению набережной Зеи на участке № 10. Он расположен вдоль реки от улицы Октябрьской до судостроительного завода. Сейчас работы ведутся на первом, втором и третьем пусковых комплексах.
Выездное совещание состоялось с участием заместителя мэра Александра Воронова, руководителя МУ «ГУКС» Татьяны Соболевой, представителей областного Центра развития территорий и подрядной организации. Подрядчик высказал свои предложения в части корректировки работ по благоустройству общественных площадок, установке ограждений на ярусах и других элементов будущей набережной, сообщает пресс-служба мэрии города Благовещенска.
Так, он выступил с инициативой заменить бетонные парапеты металлическими ограждениями на втором ярусе, чтобы обезопасить гуляющих, и предложил перенести фонари на несколько метров ближе к нижнему ярусу, так как в проекте освещение этого участка не предусмотрено. Проработать внесение этих и других изменений поручил мэр Благовещенска.

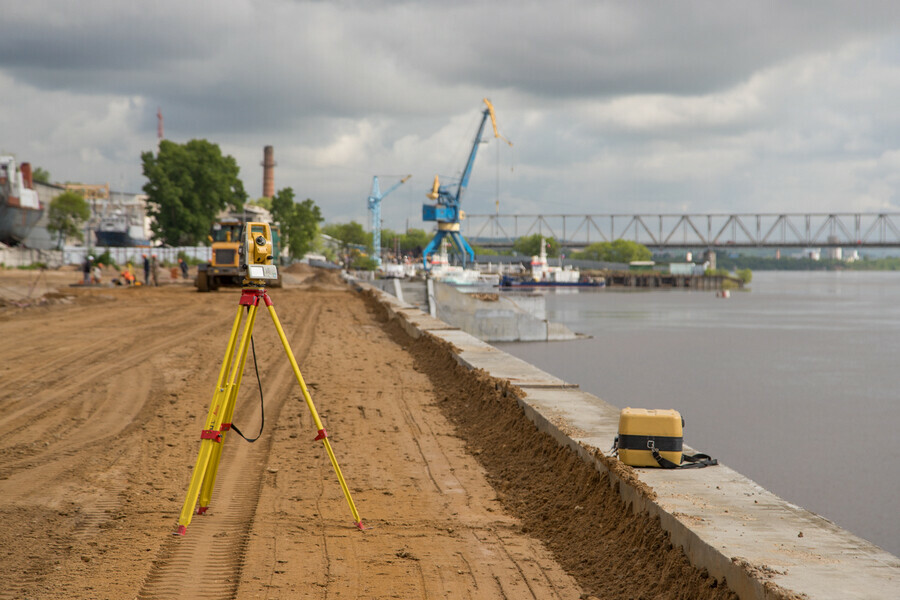

Как доложила мэру директор ГУКСа, повышенный уровень реки Зеи в настоящее время не позволяет подрядчику проводить работы на нижнем ярусе. Там, где есть возможность, подрядчик ведет бетонирование и монтаж сборных железобетонных конструкций.

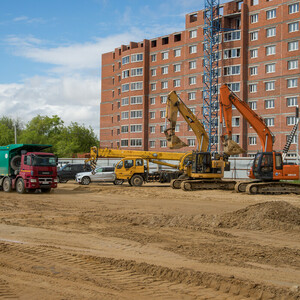

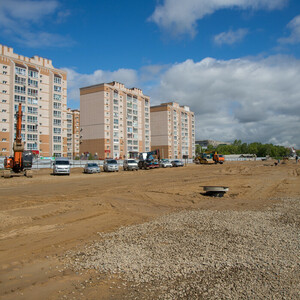

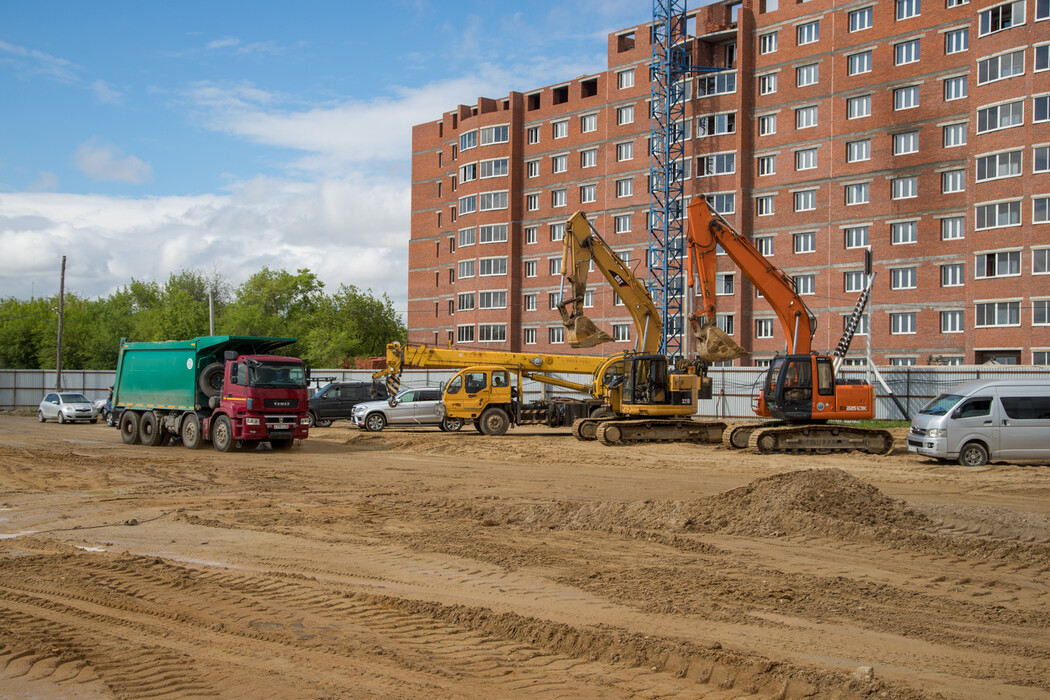

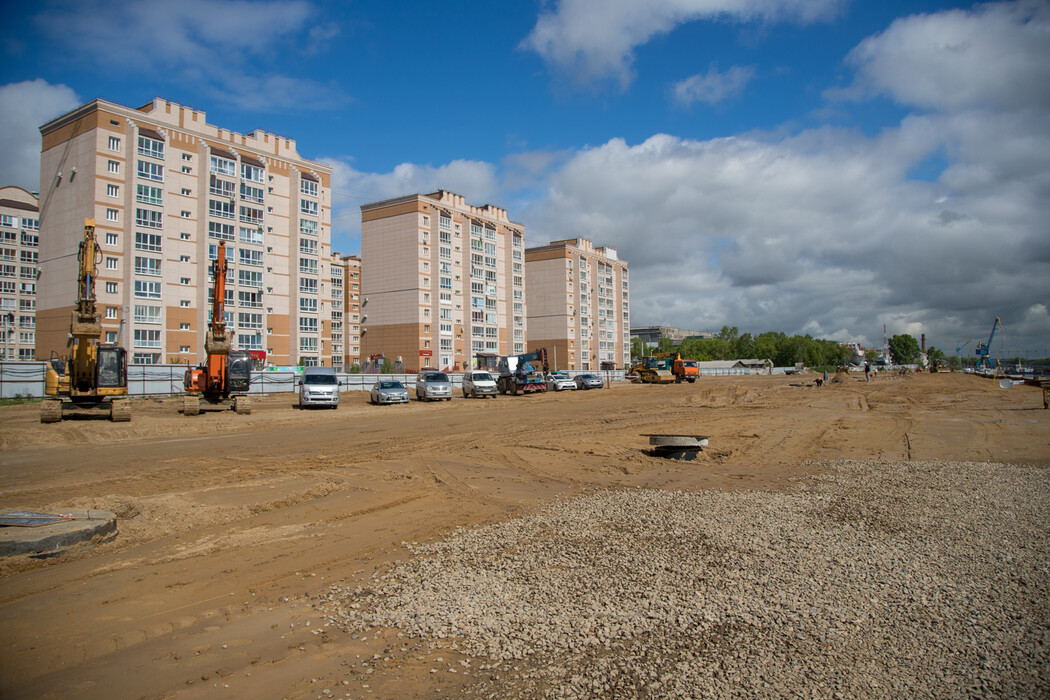

«Высокий уровень реки стоит на протяжении трех недель, затоплены нижний и средний ярусы. Там мы пока не можем проводить работы по монтажу сборных железобетонных конструкций и сварочные работы. Поэтому было принято решение отсыпать полностью площадку для благоустройства на 1 и 3 пусковых комплексах. Что касается второго пускового комплекса, здесь необходимо отсыпать до монтажных отметок, затем мы приступим к укладке тротуарной плитки, оборудованию асфальтобетонного проезда и завершим ливневую канализацию. В дальнейшем останется только поставить ограждение к парапету», – рассказал главный инженер компании- подрядчика Павел Ельчин.
Окончание работ по второму пусковому комплексу – это территория протяженностью 666 метров, от судостроительного завода до улицы Конной – запланировано на конец ноября 2021 года.
«Мы периодически выезжаем на этот объект и отмечаем нормальный темп выполнения работ. У подрядчика есть небольшое отставание от графика, связанное с высокой водой в Зее, но рисков не уложиться в сроки пока нет. В ходе выезда мы также посмотрели ряд предложений от заказчика, подрядчика и ЦРТ по благоустройству этой территории. Эти работы я поручил отработать в течение недели, после этого мы придем к какому-то общему знаменателю», – отметил Олег Имамеев.
В целом на участке №10 подрядчик возведет железобетонные конструкции, смонтирует наружное освещение, обустроит ливневую канализацию, пешеходные зоны и несколько спортивных зон, в том числе волейбольную и баскетбольную площадки, и велодорожку и дорожку для катания на скейтбордах. Завершающим этапом станет благоустройство и озеленение участков, в ходе которого посадят взрослые деревья со сформированной кроной.
Общая протяженность всех трех пусковых комплексов берегоукрепительного сооружения – 1,76 километра. Смотровые площадки на будущей набережной Зеи будут такими же, как на отреставрированных участках набережной Амура. Спуски к реке оборудуют лестницами и пандусами.
В целом развитие района будет комплексным. План планировки территории разработан. Уже возводится ФОК. В будущем планируется построить новые коммунальные сети, школу, детский сад и многоквартирные дома.
